【大抓项目 大抓招商 大抓发展】以“干”抢速度 以“实”出精品

——晋能控股晋北能源山西有限公司同赢热电三期项目建设工地见闻

山西新闻网>>新闻频道>>地市新闻

时 间
/
分 享
评 论

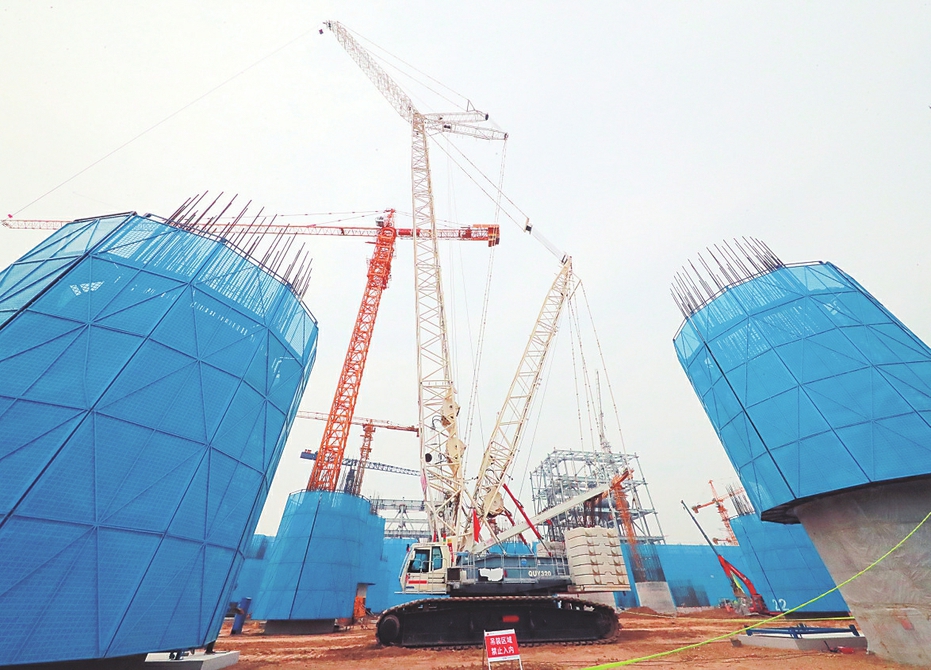

晋北能源同热三期项目建设现场。郑斯尧 唐伟利摄


  盛夏时节,行走在晋能控股晋北能源山西有限公司同赢热电三期项目建设工地,塔吊林立、机器轰鸣,运输车辆来往穿梭,工人有序施工,道路修筑、锅炉主体及配套设施建设等工作正在同步推进,一派热火朝天的建设场景映入眼帘。
  同热三期2×100万千瓦煤电工程项目作为晋北采煤沉陷区新能源基地特高压外送的配套电源点,是晋能控股集团有限公司进一步推进煤电一体化、煤电与新能源一体化进程规划建设的重点工程项目。自项目开工建设以来,全体工作人员坚持高标准规划、高品质建设,锚定施工进度、质量等目标,鼓足干劲、拼尽全力,以时不我待的奋进姿态和敢为人先的拼搏精神,全力吹响项目建设“冲锋号”。

乘势而上掀起建设热潮

  在占地684亩的建设工地上,工程机械高效运转,施工人员有序作业,1号锅炉钢结构三层二段已吊装完成,四层一段吊装完成30%,2号锅炉钢结构二层二段已吊装完成,烟囱筒身第29节已浇筑完成,1号汽机房16.45米层3—12轴脚手架搭设完成90%,2号汽机房16.45米层12—22轴脚手架搭设完成85%,集控楼8.45米层柱、梁浇筑完成……一根根钢筋纵横交错,一座座建筑拔地而起,项目建设在一派忙碌中迸发出勃勃生机。
  据悉,同热三期项目已于2024年12月经大同市云冈经开区批复项目工程规划许可证,2025年1月取得建筑工程施工许可证,项目各方倒排工期、挂图作战,层层压实责任,助力工程建设全面提速。
  “我们将围绕‘高标准达标投产’目标,抓好工程安全、质量和进度三项关键工作,确保8月锅炉大板梁就位、9月空冷柱到顶等近期建设目标,全力完成年度建设任务。项目建成后,预计机组年利用小时数可达5000小时,年发电量约92亿千瓦时,可以带动周边形成约100亿元规模的循环经济产业链。”该项目相关负责人卢海明说道。

“干”字当头加快生产进度

  6月3日,在同热三期项目建设现场,载重为320吨的履带吊车正在对空冷柱模板进行吊装。施工人员精心组织、谨慎策划,在反复研究图纸和分析施工环境的基础上做了大量准备工作,凭借安全可靠的施工措施、严谨规范的动态管理、详细清晰的技术交底,确保空冷柱顺利吊装。
  而在空冷柱体外侧,蓝色围挡格外醒目。施工人员正应用该项目团队自主研发的空冷柱外挂架施工技术进行作业。针对空冷柱高空作业风险大、施工精度要求高等难题,项目团队联合施工单位研发了专用外挂架施工技术,通过模块化设计与标准化作业,将单次安装时间从72小时压缩至24小时,施工效率提升200%;创新工艺使轴线偏差控制在±3毫米内,混凝土表面平整度≤2毫米/2米,同步减少80%高空作业人工,节约设备成本320万元,成功打造了火电工程建设的“同热样板”。
  “目前,空冷柱基础出零米累计完成48个,运用了全新的空冷柱外挂架施工技术后,作业效率大大提升。在确保安全的前提下,我们还将积极探索可缩短工期的创新举措,全力以赴保障工程进度。”工程项目技术专工周玉凯说道。

“实”字为要打造精品工程

  在项目建设现场,“人民至上、生命至上”“标准化作业树标杆、网格化管理无死角”等安全标语随处可见。每日作业前,安全环保部主任孙武都会对作业人员的个人防护用品、作业环境的安全防护设施进行检查,增强全体人员安全防范意识,确保安全作业。
  为打造精品工程,同热三期项目部秉承“讲安全就是讲政治,抓安全就是顾大局”的理念,把安全作为头等大事,按照“事故可防可控”工作要求,将“136”安全管理模式渗透到安全生产全方位、全过程,进一步完善安全生产和环保治理监管体系,压紧压实项目建设主体责任、监理单位监督责任、总包单位直接责任、施工单位具体责任,全力确保项目安全高效建设。同时,积极借鉴行业内先进成熟的新技术、新工艺,探索和应用新的前沿技术、发明专利、人工智能等成果,确保工程质量和主要技术经济指标优于设计值,实现机组高标准达标投产。
  抓项目就是抓发展,谋项目就是谋未来。同热三期项目部将严盯工程进度关、严把质量安全关、严控设备品质关,聚焦目标任务,精心答好“冲刺题”,为建设国家级采煤沉陷区治理精品工程,实现能源产业绿色转型贡献同热力量。

本报记者王龙飞 通讯员张硕
