政企协同攻坚 服务模式升级

——我省推进分布式光伏并网提速纪略

山西新闻网>>新闻频道>>山西新闻

时 间
/
分 享
评 论

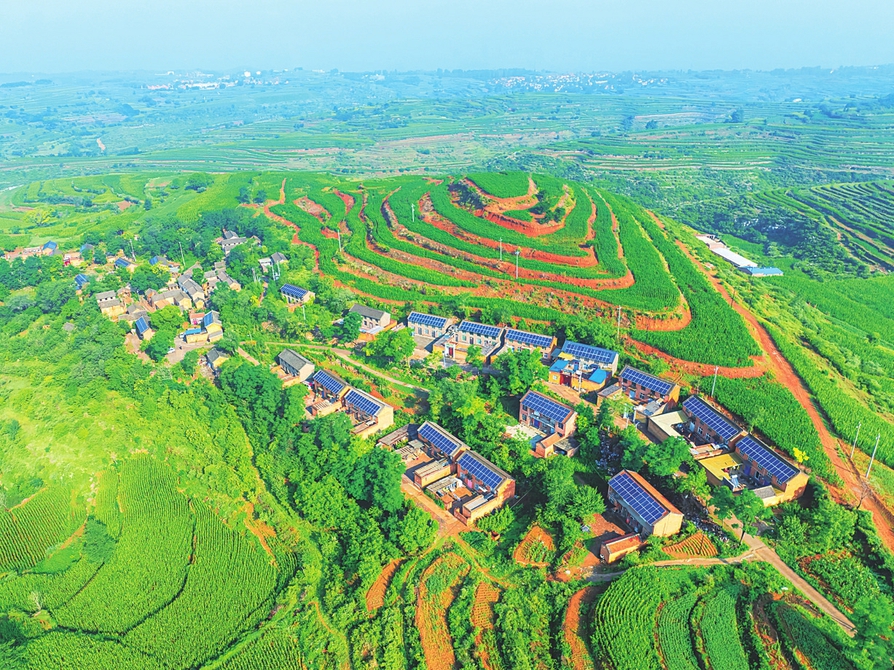

整齐铺展的光伏板,正将丰沛的阳光源源不断转化为清洁电能。赵亚男摄


  芒种时节,万物并秀。6月5日,大同市云冈区四方高科农牧有限公司泌乳厂屋顶,一片蔚蓝“光海”在夏日阳光的照射下熠熠生辉——整齐铺展的光伏板,正将丰沛的阳光源源不断转化为清洁电能。这片于今年4月30日成功并网发电的分布式光伏矩阵,“借”用了蓄睿草业等5家企业厂区内总计约15万平方米的牛舍、草料棚顶资源,装机容量达28.5兆瓦,所发电量全部上网交易。
  在“双碳”目标引领下,我省分布式光伏装机规模持续攀升。截至4月底,全省分布式光伏装机达1278.18万千瓦,较2024年底增长302.28万千瓦,占全省新能源装机的比重达到18.87%。1月23日,国家能源局印发《分布式光伏发电开发建设管理办法》,进一步规范分布式光伏发电开发建设管理。其中,工商业分布式光伏并网有“4·30”“5·31”两个政策窗口期。面对两个政策窗口期的并网潮,国网山西省电力公司统筹构建“省市县三级联动、政企协同攻坚”服务体系,在全省各地形成各具特色的服务模式,跑出分布式光伏并网“加速度”。

服务创新:“闪电战”跑出并网“加速度”

  5月8日,山西晋南钢铁集团有限公司将一面“高效服务创营商佳绩、担当作为解企业难题”的锦旗送至国网临汾供电公司。就在4月30日,山西晋南钢铁集团的33个分布式光伏项目全容量并网,比计划提前231天。
  按照国家能源局相关管理办法,晋南钢铁集团备案的33个分布式光伏项目需要在4月30日前投入使用才能确保获得收益。
  临汾供电公司采用超常规“打法”,成立专项工作组,创新采用“项目集群打包”“边验收、边整改”模式,将原本需逐项推进的33个分布式光伏项目主体全部打包,由专职客户经理提供一站式“一对一”精准服务,优化办电流程和设计方案,及时解决并网接入、技术难题等关键问题。
  晋南钢铁集团分布式光伏项目的并网“加速度”是省电力公司特事特办、优化营商环境的一个缩影。随着国家相关政策的落地实施,省电力公司经营区内分布式光伏建设加速推进。
  在临汾,今年以来,分布式光伏需求呈现爆发式增长,报装容量达320.9兆瓦,同比激增860.7%。临汾供电公司启动“专班推进+服务升级”双驱动模式,成立业扩专班,每周召开协调会,压缩流程时限,确保项目“快接电、接好电”。截至4月底,共服务50项分布式光伏并网用户,容量221.59兆瓦。
  忻州供电公司启动“光伏并网提速工程”,组建市县两级专项服务团队,创新实施“全链条”服务机制。截至4月底,已为70余个新能源项目提供“绿色通道”服务,平均接电时长同比缩短35%。
  “我们建立了光伏并网计量服务‘日监测、周通报’机制,协同业扩报装环节优化流程,持续提升计量资产管理与业务支撑水平,全力做好光伏并网节点的服务保障工作,推动新能源项目高效落地。”省电力公司营销部相关负责人表示。

规划先行:“热力图”破解山地光伏难题

  “山地占市域76%、采空区超350平方公里,土地资源紧张,我们通过政企信息共享、科学规划、共享廊道等多项措施,破解分布式光伏并网难题。”阳泉供电公司发展部负责人说。
  大规模分布式光伏接入,离不开科学的布局。针对分布式光伏快速发展趋势,省电力公司率先开展分布式光伏接入承载力评估,形成专题报告为政府政策制定提供依据,超前开展大规模新能源接网适应性研究,科学规划更加灵活、智能、可靠电网体系,以适应新能源接入的需求。
  以阳泉为例,阳泉供电公司充分发挥大数据作用,通过“网上电网”大数据平台深度分析电网运行数据,科学测算各层级电网承载力。在此基础上,以“政企数据共融”为突破口,向阳泉市能源局精准输送分布式光伏装机容量、区域消纳效率等实时并网数据。阳泉市能源局依托动态数据库,交叉分析阳泉市历史负荷曲线与新能源消纳趋势,精准锁定“十五五”期间区域能源缺口,将新能源项目往负荷水平更好、更适合发展的区域布局。
  此外,针对山地河谷多、采空区密布、土地和廊道资源十分紧张的问题,阳泉供电公司积极协调新能源客户,采用“合建共享”方式“拼团”共建输电通道,联合接入电网,破解土地资源紧缺难题。这项举措既节约了变电站间隔、线路廊道等电网资源,又助力大唐阳泉新能源有限公司等2025年新并网的6家新能源发电企业节约投资超1.2亿元。

技术赋能:低压汇流 升压并网

  6月4日,在长子县慈林镇南张河村,屋顶青瓦之上的光伏板如银鳞列阵,承纳暖阳转化为流动电能,再通过新建的“汇流网”将分户光伏的零散之力聚合成势,经升压后并入10千伏电网。
  为推动分布式光伏发电高质量发展,去年以来,省电力公司学习借鉴先进经验,采用“集中汇流、升压并网”的模式服务分布式光伏并网,即由光伏开发企业建设低压汇流网、升压变压器、并网线路及控制终端,统一将所发电力升压至10千伏后并入农村电网,同时选定在国网长子县供电公司试点开展。
  “从试点效果看,集中汇流模式不但很好地解决了分布式光伏接入受台区容量限制的问题,杜绝了新增光伏造成的台区反向重过载、过电压现象,而且扩大了分布式光伏开发规模,村级光伏开发由千瓦级升级为兆瓦级,同时还优化了分布式光伏并网方式,将整村光伏由多点并网转变为单点并网,便于统一管理及下一步参与市场化交易。”长子县供电公司负责人王建军介绍。
  朔州供电公司积极推广“低压汇流、升压并网”模式,引导分布式光伏科学布局、有序开发、就近接入、就地消纳。截至5月底,应用“汇流升压”接入模式的分布式光伏达23.16万千瓦,覆盖右玉、怀仁、应县、山阴等4个县(市)、21个乡镇、90个行政村、4123户村民的屋顶及庭院。
  从阳泉的“数据共享”到临汾的“闪电速度”,从朔州的“低压汇流”到忻州的“绿色通道”,省电力公司以创新服务破解并网难题,将三晋大地的每一缕阳光转化为发展动能。

本报记者王龙飞 通讯员赵亚男
